加盟一个电动车充电桩项目,到底需要准备多少钱?这个问题没有一个标准答案,因为它就像开一家实体店,地段、规模、品牌都直接影响你的投入,但我们可以把它拆解成几个部分,让你心里有个清晰的账本,根据多个加盟品牌公开的资料和行业投资者的经验分享,我们可以将启动资金大致分为以下几个核心板块。
最大头的开支往往是加盟费和品牌保证金,如果你选择加盟一个成熟的品牌,比如像特来电、星星充电这类行业知名品牌,通常需要支付一笔加盟费,这笔费用是品牌价值的体现,也是你获得品牌授权、技术支持和运营指导的入场券,根据品牌影响力和支持力度的不同,这笔费用从几万元到十几万元不等,有些品牌可能会将这部分费用折算到设备采购价里,或者以保证金的形式收取,在合作期满后无违约的情况下返还,在咨询时,一定要向品牌方问清楚这笔费用的具体名目和金额。
是设备采购成本,这是整个项目的核心硬件投入,充电桩本身的价格差异很大,主要取决于它的功率和类型,一个普通的交流慢充桩(通常在7kW左右),价格可能在一两千元左右;而一个直流快充桩(从60kW到120kW甚至更高),单价可能高达数万元,一个充电站通常需要配置多台设备,快慢结合,仅设备采购这一项,根据你计划建设的充电站规模(比如5个车位还是20个车位),投入可能在十万到几十万元之间,信息来源自多个充电桩设备生产商的公开报价。

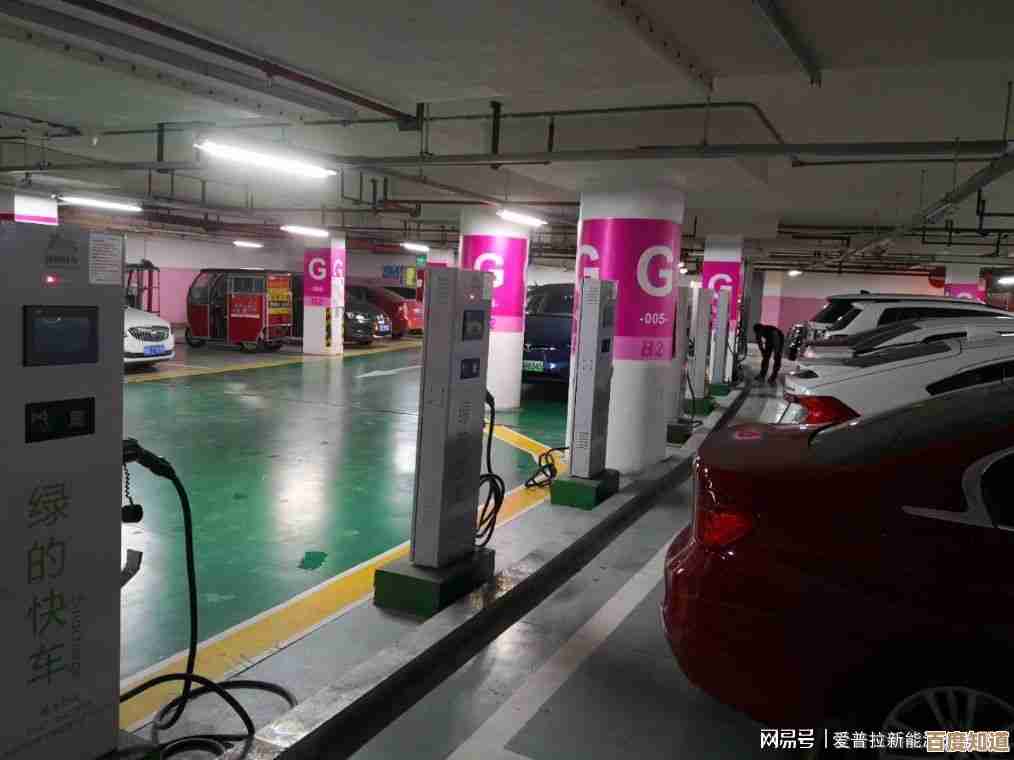

第三,是场地相关费用,充电桩不能悬在空中,必须要有地方安装,这部分费用弹性非常大,也是造成总投入差异的关键。
- 场地租金:如果你自己没有场地,就需要租用,选址在市中心商圈、大型社区停车场还是城郊物流园,租金天差地别,通常按车位数量计算,是一笔持续的固定支出。

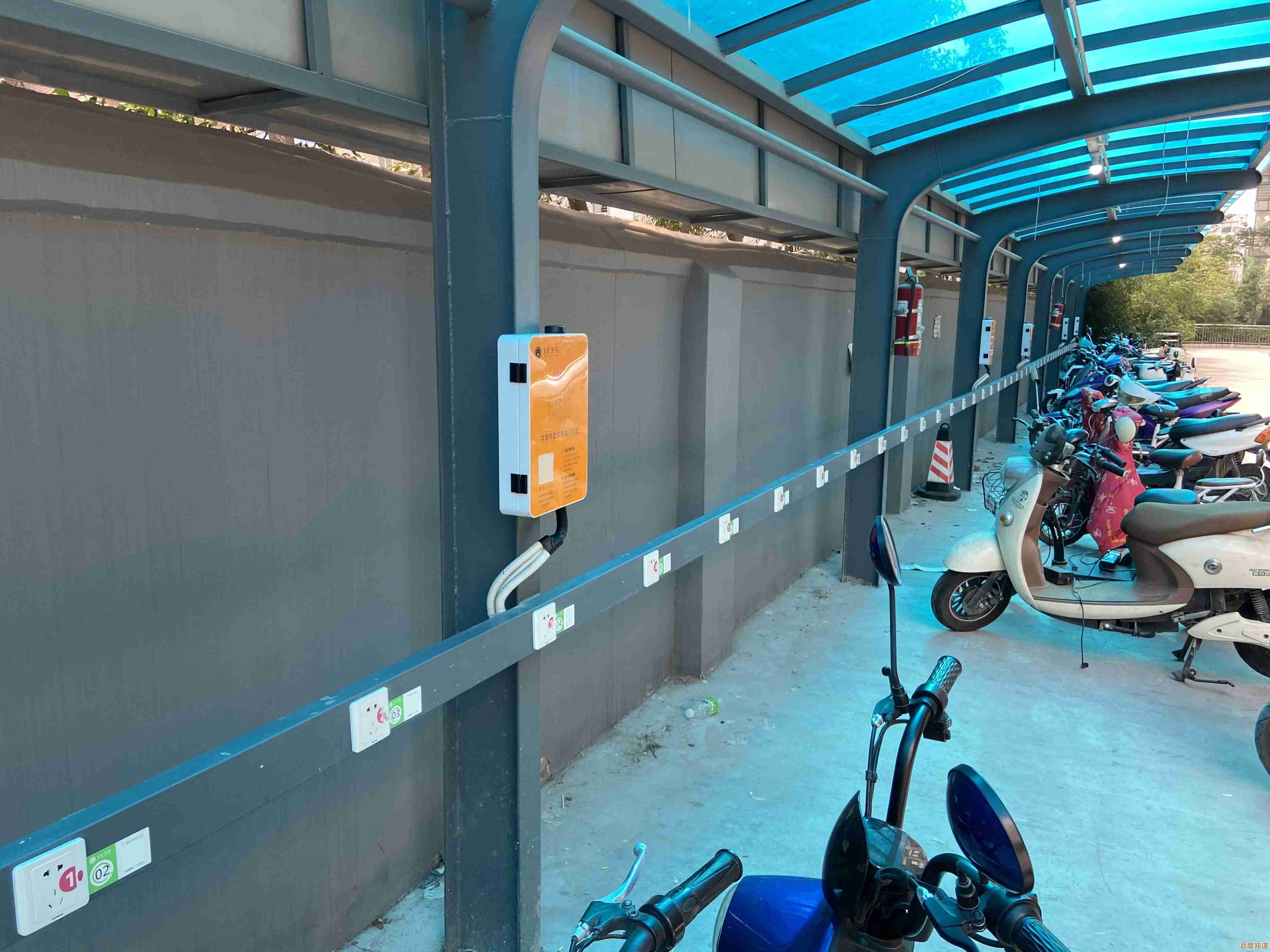

- 场地改造和施工费用:这是很多人容易忽略的“隐形”开支,安装充电桩不是简单地把设备放那儿就行,它涉及到电缆铺设、变压器增容(如果原有电力负荷不够)、土建施工(建基础、遮阳棚)、消防设施改造等,根据电网条件和场地现状,这笔费用可能非常高,有时甚至超过设备本身的价格,从几万到几十万都有可能,一定要请专业人员进行实地勘测并获取详细的施工报价。
第四,是电力增容和报装费用,充电桩,尤其是大功率快充桩,对电力的需求非常大,如果场地现有的电容无法满足要求,就必须向电力公司申请增容,这笔费用可能包括线路改造、新装变压器等,成本高昂,具体金额由电力部门核定,即使电容足够,正式的报装申请和接电也会产生一定的工程和材料费。

第五,是运营和维护备用金,项目启动后,不是立刻就能盈利的,你需要准备一笔流动资金,用于支付前几个月的场地租金、电费(你先向电网买电,再通过充电服务费向用户收费)、设备日常维护、平台服务费(如果你的充电桩接入运营平台)、以及可能的人员管理成本,准备至少3-6个月的运营备用金是比较稳妥的做法。
综合以上所有因素,我们可以给出一个大概的资金范围参考,根据“电动汽车观察家”等行业媒体对多位加盟商的采访案例来看:
- 一个小规模的、主要面向社区用户的慢充桩项目(例如10个车位以内),启动资金可能在15万到30万元人民币左右。
- 一个中等规模的、包含快慢充结合的公共充电站(例如10-20个车位),启动资金很可能需要50万到100万元人民币。
- 一个大型的、以快充为主的高速服务区或交通枢纽站,投入则可能达到数百万元。
最后必须强调的是,在做最终决定前,一份详尽的可行性分析报告至关重要,你需要实地考察选址、精确计算车流量、了解当地政府的补贴政策(很多城市对建设充电设施有补贴)、并和意向加盟品牌进行深入沟通,获取最准确的费用清单,启动资金只是第一步,后续的运营能力才是决定项目成败的关键。
