完成率计算方法详解:步骤与公式全解析

完成率,就是用来衡量一项任务或目标已经完成了多少的比例,它的核心思想是把“已经完成的部分”和“计划要完成的总量”进行比较。

最基本的完成率公式

最常用、最直接的计算公式是:

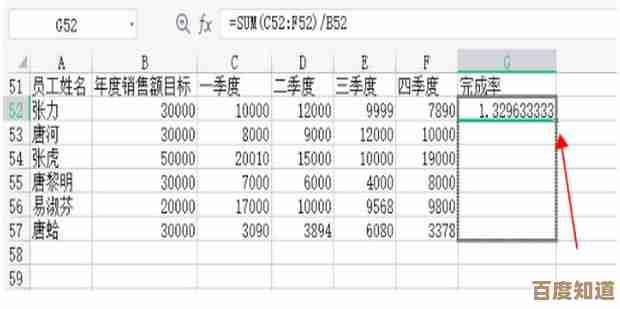

完成率 = (实际完成数 / 计划目标数) × 100%

计算步骤详解

我们通过一个例子来一步步说明,假设你本月的销售目标是卖出100台产品,到月中时,你实际卖出了75台。

完成率计算方法详解:步骤与公式全解析

  1. 确定“计划目标数”:这是你最初设定的目标值,在我们的例子中,计划目标数是100台
  2. 确定“实际完成数”:这是在特定时间点,你实际达成的结果,在我们的例子中,实际完成数是75台
  3. 执行除法计算:用实际完成数除以计划目标数。

    计算:75 ÷ 100 = 0.75

  4. 转换为百分比:将上一步得到的小数乘以100%,这样更直观。

    计算:0.75 × 100% = 75%

  5. 得出结论:你本月的销售任务完成率是75%,这意味着你已经完成了四分之三的目标。

特殊情况下的计算方法

完成率计算方法详解:步骤与公式全解析

上面的公式适用于目标值为正数(即计划要完成)的情况,但当目标值很特殊时,比如是零或负数,基本公式就不适用了,以下是常见的特殊情况处理方法,其思路来源于对企业预算完成率分析的常见实践。

  • 计划目标数为0

    • 问题:如果计划目标是0,公式会变成“实际完成数 ÷ 0”,这在数学上是没有意义的(除数不能为零)。
    • 处理方法:通常认为,当计划目标为0时,只要有任何的实际完成(大于0),完成率就视为100%;如果实际完成也是0,则完成率视为0%或100%(取决于考核要求,通常视为达成目标)。
  • 计划目标数是负数(控制成本或减少亏损)

    • 场景:公司的目标是“将亏损从100万减少到80万”,这里的计划目标就是“亏损80万”,它是一个负值(-80万)。
    • 问题:如果用基本公式,当实际亏损是60万(即-60万,比目标-80万“完成得更好”,因为亏得更少了),计算结果是 (-60 / -80) × 100% = 75%,这个75%看起来像是没完成任务,但实际上超额完成了。
    • 处理方法:为了更合理地反映这种“越少越好”的目标,会采用修正公式,一种常见的思路是:
      • 公式:完成率 = (1 - (实际完成数 - 计划目标数) / |计划目标数|) × 100%
      • 计算示例
        • 计划目标:亏损80万,即 -80万。
        • 实际完成:亏损60万,即 -60万。
        • 计算:1 - [ (-60) - (-80) ] / |-80| = 1 - (20 / 80) = 1 - 0.25 = 0.75
        • 完成率 = 0.75 × 100% = 75%
      • 解读:这个75%的含义是,相对于目标值,你节省了25%的亏损,另一种更直观的方法是设定“基准值”(如最初的亏损额100万),然后计算节省的比例,但上述公式是直接针对负目标值的常用算法。

计算完成率时,首先要判断你的“计划目标”性质:

  • 对于绝大多数正目标(如销售额、产量),直接使用 (实际/计划)× 100%
  • 对于目标为0的特殊情况,按约定俗成的规则处理。
  • 对于负目标(控制成本、减少损失),需要使用修正公式来保证结果符合实际业务逻辑。
